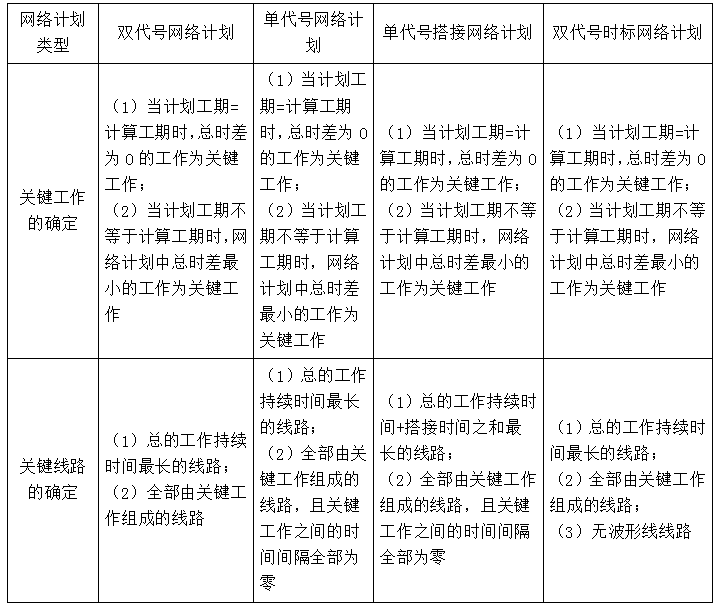

關鍵工作和關鍵線路的判斷方法
備注:
(1)雙代號(雙代號時標)網絡線路長度=所有工作持續時間之和;
(2)單代號網絡線路長度=所有工作持續時間之和+相鄰兩項工作之間的時間間隔(LAG);
單代號網絡關鍵線路判斷標準:所有工作持續時間之和最長的線路稱為關鍵線路。
(3)單代號搭接網絡線路長度=所有工作持續時間之和+相鄰兩項工作之間的搭接時間+相鄰兩項工作之間的時間間隔(LAG)
單代號搭接網絡關鍵線路判斷標準:所有工作持續時間+兩項工作之間的搭接時間之和最長的線路稱為關鍵線路。
