    《建設工程施工管理》知識點習題第44題_二級建造師

    2019-05-20 11:16 來源:建設工程教育網
    打印
    字體:

    2019年二級建造師考試馬上就要到來,各位考生們復習的怎么樣了呢?建設工程教育網為大家提供了一些練習題,幫助各位考生鞏固一下知識點,快來做題吧!

    2019年二級建造師 臨考速成

    【知識點】:關鍵工作、關鍵路線和時差

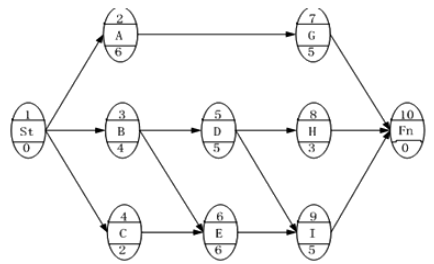

    【例題】某分部工程的單代號網絡計劃如圖所示(時間單位:天),正確的有( )。

    A.有兩條關鍵線路

    B.計算工期為15

    C.工作G的總時差和自由時差均為4

    D.工作D和I之間的時間間隔為1

    E.工作H的自由時差為2

    『正確答案』BCD

    『答案解析』本題考查的是關鍵工作、關鍵路線和時差。關鍵線路只有1條B-E-I,計算工期為4+6+5=15天;G工作的總時差=15-11=4天,G工作的自由時差=15-11=4天;D工作最早完成是第9天,I工作最早開始是第10天,工作D、I之間有1天的時間間隔;H工作的自由時差=15-(4+5+3)=3天。

    以上就是為大家分享的二級建造師知識點考點習題,希望對各位有所幫助。關于2019年二級建造師考試的更多信息請關注建設工程教育網。

      相關推薦:

      2019年二級建造師準考證打印

      二級建造師歷年試題及答案免費下載

      二級建造師備考資料包免費下載

      二級建造師考前必做100題

    學員討論(0
    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    • 題庫小程序
    正保刷題寶

    · 天天練

    · 歷年金題

    · 萬人模考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
