2011年監理工程師《案例分析》歷年詳解(41)

2011-03-07 13:34  來源:  字體:  打印 收藏

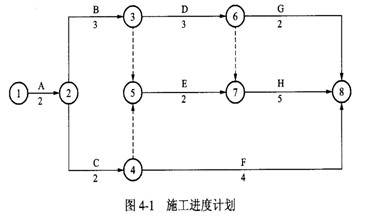

  事件1:A.C兩項工作為土方工程,工程量均為16萬m3,土方工程的合同單價為16 元/m3,實際工程量與估計工程量相等。施工按計劃進行4個月后,總監理工程師以設計變更通知發布新增土方工程N的指示。該工作的性質和施工難度與A, C工作相同,工程量為32萬m3.N工作在B和C工作完成后開始施工,且為H和G的緊前工作??偙O(jiān)理工程師與承包單位依據合同約定協商后,確定的土方變更單價為14 元/m3.承包單位按計劃用4個月完成。3項土方工程均租用1臺機械開挖,機械租賃費為1萬元/(月·臺)。

  事件2:F工作因設計變更等待新圖紙延誤1個月。

  事件3: G工作由于連續降雨累計1個月導致實際施工3個月完成,其中0.5個月的日降雨量超過當?shù)?0年氣象資料記載的最大強度。

  事件4:H工作由于分包單位施工的工程質量不合格造成返工,實際5.5個月完成。

  由于以上事件,承包單位提出以下索賠要求:

 ?。?)順延工期6.5個月。理由是:完成N工作4個月;變更設計圖紙延誤1個月;連續降雨屬于不利的條件和障礙影響1個月;監理工程師未能很好地控制分包單位的施工質量應補償工期0.5個月。

 ?。?)N工作的費用補償:16 元/m3 ×32萬m3=512萬元。

 ?。?)由于第5個月后才能開始N工作的施工,要求補償5個月的機械閑置費:5月×1萬元/月.臺×1臺=5萬元。

  【問題】

  1.請對以上施工過程中發生的4個事件進行合同責任分析。

  【參考答案】合同責任分析:

  增加工作量設計變更屬于建設單位責任。

  日降雨量超過當?shù)?0年氣象資料記載最大強度的0.5個月的延期,屬于不可抗力。另0.5個月的延期屬于承包單位應承擔的風險責任。

  事件4屬于承包單位責任。

  2.根據總監理工程師認可的施工進度計劃,應給承包單位順延的工期是多少?說明理由。

  【參考答案】承包單位投標書中承諾合同工期為13個月。N, F, G工作可順延工期;經分析、計算,總工期為14個月;合同工期應順延1個月。

  3.確定應補償承包單位的費用,并說明理由。

  【參考答案】機械閑置費不予補償。

  工程量清單中計劃土方為:16萬m3+16萬m3=32萬m3,新增土方工程量為:32萬m3 .

  應按原單價計算的新增工程量為:32 × 25%=8萬m3.

  補償土方工程款為:8萬m3 × 16 元/m3+(32-8)萬m3× 14 元/m3=464萬元。

  補償承包單位的總費用為:464萬元。

  4.分析承包單位應獲得工期提前獎勵還是承擔拖延工期違約賠償責任,并計算其金額。

  【參考答案】承包單位應承擔超過合同工期的違約責任。

  拖延工期賠償費為:8000萬元×0.001/天×30天=240萬元,小于最高賠償限額,最高賠償限額=8000萬元×0.1=800萬元。

 建設工程教育網整理

閱讀排行

更多
課程

免費視頻

更多
  • 2024年監理工程師考試
    合同管理零基礎預習課程

    尹嘉老師

  • 2024年監理工程師考試
    土建控制零基礎預習課程

    李娜老師

  • 2024年監理工程師考試
    基本理論與法規零基礎預習課程

    徐云博老師

  • 2024年監理工程師考試
    土建案例零基礎預習課程

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
