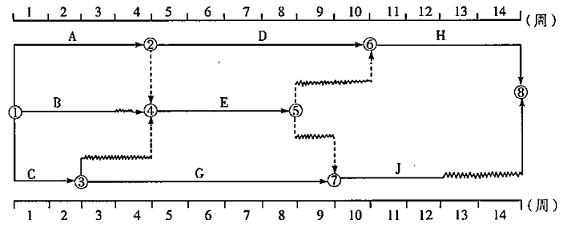

  某工程項目雙代號時標網絡計劃如下圖所示,其中工作E的總時差和自由時差,分別為( )周。



  A.1,1

  B.2,0

  C.2,1

  D.3,2

查看答案解析

  【正確答案】C

  【答案解析】本題考查的是工作順序安排。自由時差=該工作與其緊后工作之間波形線水平投影長度的最小值,E工作的緊后工作有兩個,分別是H工作和J工作,E工作緊后有兩個波形線,其持續時間分別為2和1,那么E的自由時差則為1。而總時差=該工作其后各工作的波形線的持續時間之和的最小值,E工作后的波形線的持續時間分別為E→H(2),E→J(3),那么最小值為2,所以其總時差為2.參見教材P291~294。

相關閱讀
  • 任世元

    所授課程:宏觀經濟政策與發展規劃

  • 程偲

    所授課程:工程項目組織與管理

  • 張潔函

    所授課程:項目決策分析與評價

  • 林軒

    所授課程:現代咨詢方法與實務

歷年真題

身臨其境,在線估分

開始估分

模擬考試

摸底演練,熟悉考試

立即考試

鞏固練習

強化訓練,查漏補缺

立即練習

每日一練

每日一題,天天進步

開始做題

挑戰極限

相信自己,挑戰極限

參加挑戰
建設工程教育APP
手機學習更便捷!
建設工程教育APP
網站地圖
