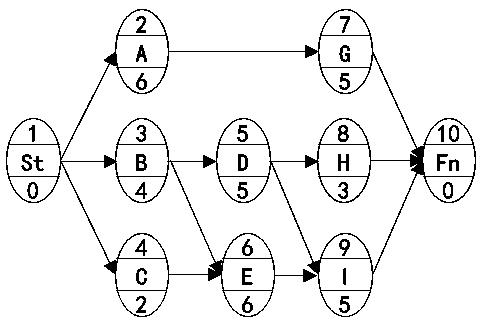

某分部工程的單代號網絡計劃如圖所示(時間單位:天),正確的有(?。?/h1>
2020年二級建造師考試有部分地區已經進入報名階段,考生們都在積極進行備考,做一下模擬習題也成為許多考生備考時必不可少的一步,今天就為大家提供了《建設工程施工管理》模擬試題及解析,為考生們助跑2020年二級建造師考試!
> > > > 單選題 某分部工程的單代號網絡計劃如圖所示(時間單位:天),正確的有(?。?/p>

A.有兩條關鍵線路
B.計算工期為15
C.工作H的自由時差為2
D.工作D和I之間的時間間隔為1
E. 工作G的總時差和自由時差均為4
『正確答案』BDE
『答案解析』本題考查的是關鍵工作、關鍵路線和時差。關鍵線路只有1條B-E-I,計算工期為4+6+5=15天;G工作的總時差=15-11=4天,G工作的自由時差=15-11=4天;D工作最早完成是第9天,I工作最早開始是第10天,工作D、I之間有1天的時間間隔;H工作的自由時差=15-(4+5+3)=3天。
本題涉及知識點:
2020年二級建造師考試有部分地區已經進入報名階段,考生們都在積極進行備考,做一下模擬習題也成為許多考生備考時必不可少的一步,今天就為大家提供了《建設工程施工管理》模擬試題及解析,為考生們助跑2020年二級建造師考試!
某分部工程的單代號網絡計劃如圖所示(時間單位:天),正確的有(?。?/p>
A.有兩條關鍵線路
B.計算工期為15
C.工作H的自由時差為2
D.工作D和I之間的時間間隔為1
E. 工作G的總時差和自由時差均為4
『正確答案』BDE
『答案解析』本題考查的是關鍵工作、關鍵路線和時差。關鍵線路只有1條B-E-I,計算工期為4+6+5=15天;G工作的總時差=15-11=4天,G工作的自由時差=15-11=4天;D工作最早完成是第9天,I工作最早開始是第10天,工作D、I之間有1天的時間間隔;H工作的自由時差=15-(4+5+3)=3天。
本題涉及知識點:
