2015二建法規數字考點第七章:建設工程質量法律制度
建設工程教育網老師達江在考試前為幫助考生節省時間、順利通過2015年二建考試,特整理了《法規》整本書的數字考點供大家參考,希望有所幫助。
三顆星:重點關注;兩顆星:一般關注;一顆星:有所了解。
本資料為建設工程教育網老師達江親自整理,所有權歸建設工程教育網所有,轉載追究法律責任。

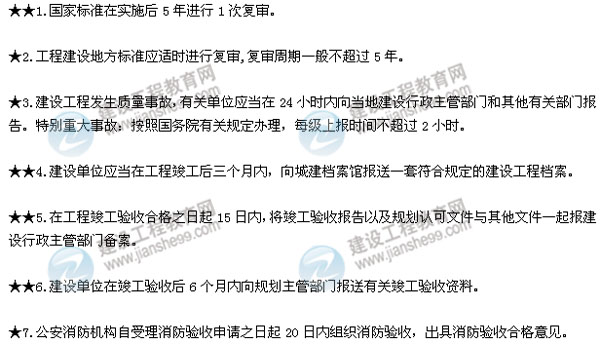

★8.環境保護設施竣工驗收,應當與主體工程竣工驗收同時進行。需要進行試生產的,建設單位應當自投入試生產之日起3個月內申請驗收。環境保護部門自收到申請之日起30日內完成驗收。

★13.建設單位應當自工程竣工驗收合格之日起15日內,向工程所在地的縣級以上建設主管部門進行竣工驗收備案。

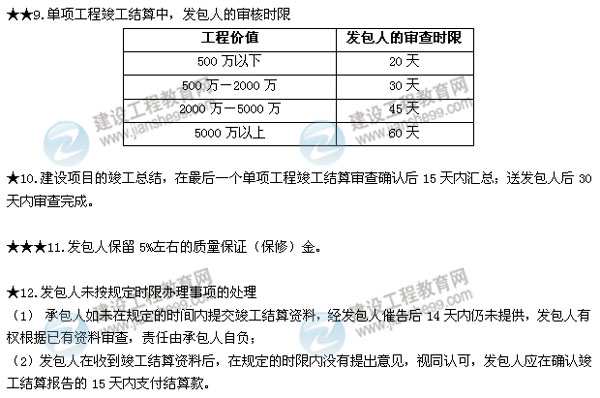

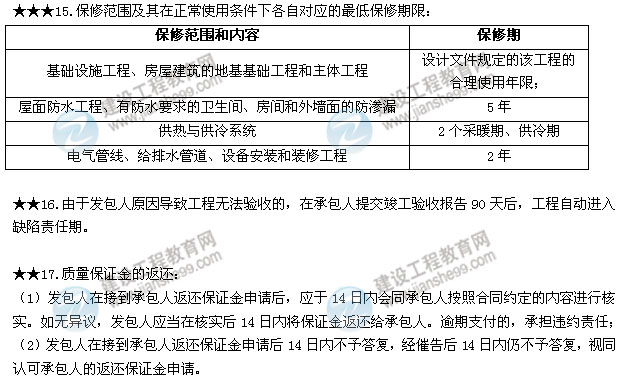

★14.工程質量監督機構應當在竣工驗收之日起5日內,向備案機關提交工程質量監督報告;備案機關發現問題,應該在收訖備案文件15日內,責令停止使用,重新組織竣工驗收。
