一級建造師考試《市政工程》講義:懸臂澆筑

2010-12-03 10:59  來源:  字體:  打印

  三、懸臂澆筑

  懸臂澆筑的主要設備是一對能行走的掛籃。

 ?。ㄒ唬仓温?/strong>

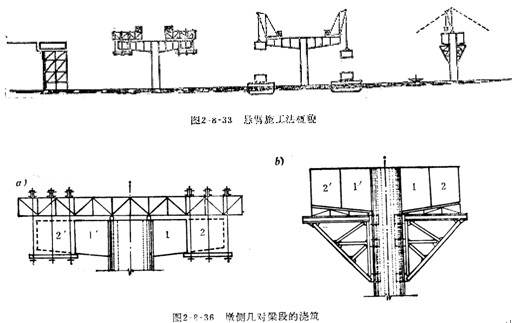

  懸澆梁體一般應分四大部分澆筑:

  (1)墩頂梁段(0號塊);

  (2)墩頂梁段(0號塊)兩側對稱懸澆梁段;

  (3)邊孔支架現澆梁段;

  (4)主梁跨中合龍段。

 ?。ǘ覞岔樞?/strong>

  1.在墩頂托架或膺架上澆筑0號段并實施墩梁臨時固結;

  2.在0號塊段上安裝懸臂掛籃,向兩側依次對稱分段澆筑主梁至合龍前段;(1、2……塊)

  3.在支架上澆筑邊跨主梁合龍段;

  4.最后澆筑中跨合龍段形成連續梁體系。

  (三)張拉及合龍順序

  1.預應力混凝土連續梁懸臂澆筑施工中,頂板、腹板縱向預應力筋的張拉順序一般為上下、左右對稱張拉,設計有要求時按設計要求施做。

  2.預應力混凝土連續梁合龍順序一般是先邊跨、后次跨、再中跨。

 ?。ㄋ模└叱炭刂?/strong>

  預應力混凝土連續梁,懸臂澆筑段前端底板和橋面標高的確定是連續梁施工的關鍵問題之一,確定懸臂澆筑段前段標高時應考慮:

 ?。?)掛籃前端的垂直變形值;(2)預拱度設置;(3)施工中已澆段的實際標高;(4)溫度影響。

  因此,施工過程中的監測項目為前三項。(教材錯誤,應為1、3、4)

 建設工程教育網整理
