2011年一級建造師公路資料:公路工程進度計劃的編制要求

2010-12-15 09:03  來源:  字體:  打印

  公路工程進度計劃的編制要求

  一、公路工程進度計劃編制的依據、步驟及內容

 ?。ㄒ唬┕饭こ踢M度計劃編制的依據

  1.工程設計圖紙;

  2.各種有關水文、地質、氣象和經濟資料;

  3.合同工期或指定工期、規定的開工竣工日期、里程碑事件或階段工期;

  4.主要工程的施工方案;

  5.各類定額數據;

  6.勞動力、材料、機械供應情況。

 ?。ǘ┕饭こ踢M度計劃的主要形式

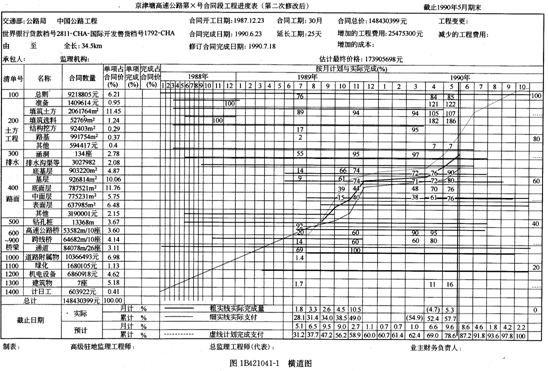

  1.橫道圖(見圖lB421041-1)

  公路工程的進度橫道圖是以時間為橫坐標,以各分部(項)工程或工作內容為縱坐標,按一定的先后施工順序,用帶時間比例的水平橫線表示對應工作內容持續時間的進度計劃圖表。公路工程中常常在橫道圖的對應分項的橫線下方表示當月計劃應完成的累計工程量或工作量百分數,橫線上方表示當月實際完成的累計工程量或工作量百分數。

  2.“S”曲線(見圖lB421041-1)

  “S”曲線是以時間為橫軸,以累計完成的工程費用的百分數為縱軸的圖表化曲線。一般在圖上標注有一條計劃曲線和實際支付曲線,實際線高于計劃線則實際進度快于計劃,否則就慢;曲線本身的斜率也反映進度推進的快慢。有時,為反映實際進度另增加一條實際完成線(支付滯后于完成)。在公路工程中,常常將“S”曲線和橫道圖合并于同一張圖表中,稱之為“公路工程進度表”,既能反映各分部(項)工程的進度,又能反映工程總體的進度。

橫道圖

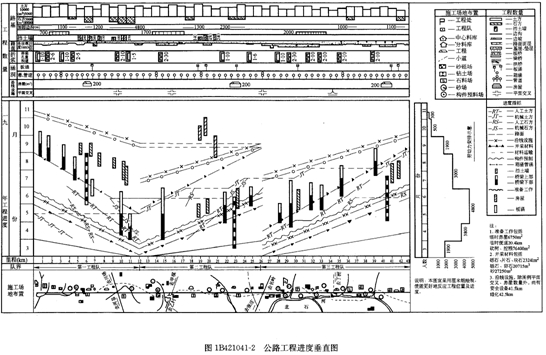

  3.垂直圖(也稱斜條圖、時間里程圖,見圖lB421041-2)

  垂直圖是以公路里程或工程位置為橫軸,以時間為縱軸,而各分部(項)工程的施工進度則相應地以不同的斜線表示。在圖中可以輔助表示平面布置圖和工程量的分布。垂直圖很適合表示公路、隧道等線形工程的總體施工進度。斜率越陡進度越慢,斜率越平坦進度越快。

公路工程進度垂直圖

  4.斜率圖(見圖lB421041-3)

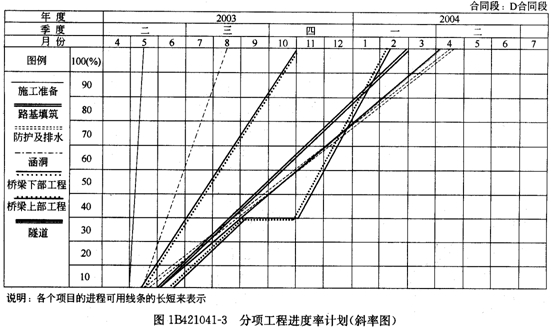

分項工程進度率計劃(斜率圖)

  斜率圖是以時間(月份)為橫軸,以累計完成的工程量的百分數為縱軸,將.7個分項工程的施工進度相應地用不同斜率表示的圖表化曲(折)線。事實上就是7個分項工程的“S”曲(折)線,主要是作為公路工程投標文件中施工組織設計的附表,以反映公路工程的施工進度。
