  案例一

  [背景資料]

  某施工單位與建設單位簽訂了城市橋梁工程固定總價施工承包合同,合工工期390d,合同總價5000萬元。合同中約定按建標[2003];206號文綜合單價法計價程序計價,其中間接費費率為20%,規費費率為5%,取費基數為人工費與機械費之和。

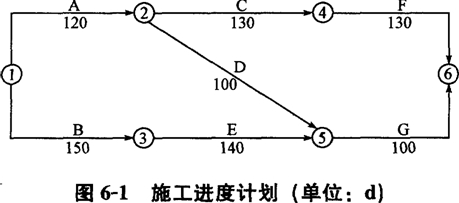

  施工前施工單位向工程師提交了施工組織設計和施工進度計劃(圖6-1)。

  施工前施工單位向工程師提交了施工組織設計和施工進度計劃

  該工程在施工過程中出現了如下事件。

 ?。?)因地質勘探報告不詳,出現圖紙中未標明的地下障礙物,處理該障礙物導致工作A持續時間延長10d,增加人工費2萬元、材料費4萬元、機械費3萬元。

  (2)基坑開挖時因邊坡支撐失穩坍塌,造成工作B持續時間延長15d,增加人工費1萬元、材料費1萬元、機械費2萬元。

 ?。?)因不可抗力而引起施工單位的供電設施發生火災,使工作C持續時間延長10d,增加人工費1.5萬元、其他損失費5萬元。

 ?。?)結構施工階段因建設單位提出工程變更,導致施工單位增加人工費4萬元、材料費6萬元、機械費5萬元,工作E持續時間延長30d.

 ?。?)因施工期間鋼材漲價而增加材料費7萬元。

  針對上述事件,施工單位按程序提出了工期索賠和費用索賠。

  [問題]

  1.按照圖6-1的施工進度計劃,確定該工程的關鍵線路和計算工期,并說明按此計劃該工程是否能按合同工期要求完工?

  2.對于施工過程中發生的事件,施工單位是否可以獲得工期和費用補償?分別說明理由。

  3.施工單位可以獲得的工期補償是多少天?說明理由。

  4.施工單位租賃土方施工機械用于工作A、B,日租金為1500元/天,則施工單位可以得到的土方租賃機械的租金補償費用是多少?為什么?

  5.施工單位可得到的企業管理費補償是多少?
