二、懸臂澆筑施工法
(一)概述
適用于大跨徑的預應力混凝土懸臂梁橋、連續梁橋、T型剛構橋、連續剛構橋。其特點是無須建立落地支架,無須大型起重與運輸機具,主要設備是一對能行走的掛籃。


(二)施工準備

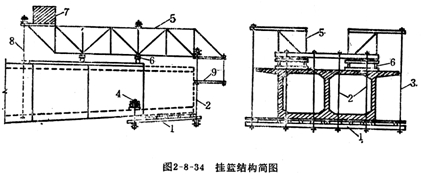

1.掛籃設計及加工:掛籃是懸澆箱梁的主要設備。就國內外現有的掛籃按結構形式可分為桁架式、三角斜拉帶式、預應力束斜拉式、斜拉自錨式;按行走方式可分為滑移式和滾動式;按平衡方式可分為壓重式和自錨式。對某一具體工程,應根據梁段分段情況,根據對掛籃重量的要求承受荷載及施工經驗對掛籃進行認真詳細的設計。除必須滿足強度、剛度、穩定性要求外,還要使其行走、錨固方便可靠,重量不大于設計規定。掛籃由主桁架、錨固、平衡系統及吊桿、縱橫梁等部分組成,由工廠或現場根據掛籃設計圖紙精心加工而成。
2.0號、1號塊的施工:掛籃是利用已澆筑的箱梁段,作為支撐點,通過桁架等主梁系統、底模系統,人為創造一個工作平臺。對于0號、1號塊掛籃沒有支撐點或支撐長度不夠。需采用其他方式澆筑。一般采用扇形托架澆筑。扇形托架可用萬能桿件、貝雷片或其他裝配桿件組成,托架可支撐在橋墩基礎承臺上或墩身上。托架除須滿足承重強度要求外,還須具有一定的剛度,各連續點應連接緊密,螺栓旋緊,以減少變形,防止梁段下沉和裂縫。
3.臨時固結:對于連續箱梁,梁與墩未固結在一起,施工時,兩側懸澆施工難以保持絕對平衡,必須在施工中采取臨時固結措施,使梁具有抗彎能力。臨時固結一般采用在支座兩側臨時加預應力筋,梁和墩頂之間澆筑臨時混凝土墊塊。將梁固結在橋墩上,使梁具有一定的抗彎能力。在條件成熟時,再采用靜態破碎方法,解除固結。
?。ㄈ冶蹪仓?a title="施工工藝" href="http://m.accreditedmedicalassistantprograms.com/web/zhuanyeziliao/gongyi/" target="_blank" class="bule">施工工藝流程圖
?。ㄋ模冶蹪仓┕ぶ袘⒁庖c

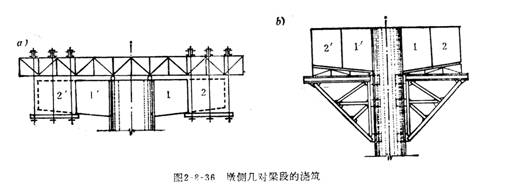

1.主梁各部分的長度應充分考慮主梁的形式、跨徑、墩寬、掛籃的形式以及施工周期來確定。0號段長度一般為5~20m,懸澆分段長度一般為3-5m.
2.橋墩頂梁段及橋墩頂附近梁段施工時,可采用托架或膺架為支架就地澆筑混凝土。托架或膺架應經過設計,計算彈性及非彈性變形。
3.在梁段混凝土澆筑前,應對掛籃(托架或膺架)、模板、預應力筋管道、鋼筋、預埋件、混凝土材料、配合比、機械設備、混凝土接縫處理情況進行全面檢查,經確認后方可澆筑。
4.懸臂施工過程中,若梁身與墩身采用非剛性連接,為保證結構的穩定性,懸臂梁橋和連續梁橋應實施0號塊梁段與橋墩間臨時固結支承措施;對于剛性連接的T型剛構、連續剛構梁,因結構本身已具有一定的抗彎能力,可根據設計和施工要求在墩旁架設臨時托架等方法進行施工。
5.掛籃安裝時應保證安全、穩定、可靠。
?。?)掛籃的主縱橫梁的分聯和移動操作應特別精心,以防急劇的塌落和傾覆。
?。?)澆筑混凝土時,后端應錨固于已完成的梁段上,后錨和移動架可采取保險錨、保險索或保險手拉葫蘆等安全措施。
?。?)掛籃桁架在已完成的梁段上行走時,應于后端壓重穩定。
(4)掛籃桁架行走和澆筑混凝土時的穩定系數,均不得小于1.50.

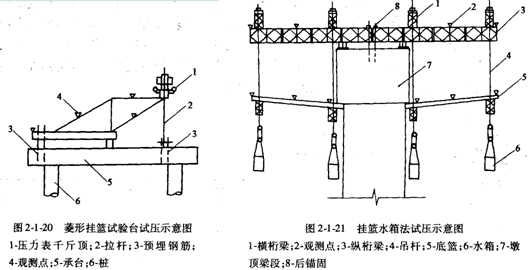

(5)掛籃組拼后,應全面檢查安裝質量,并對掛籃進行試壓,以消除結構的非彈性變形。掛籃試壓的最大荷載一般可按最大懸澆梁段重量的1.3倍考慮。掛籃試壓通常采用水箱加壓法、試驗臺加壓法及砂袋法。
