2012一級建造師《建筑工程》課件資料(20)

2012-03-09 09:34  來源:  字體:  打印

  熟悉成本控制方法在建筑裝飾裝修工程中的應用

  案例

  [背景資料]

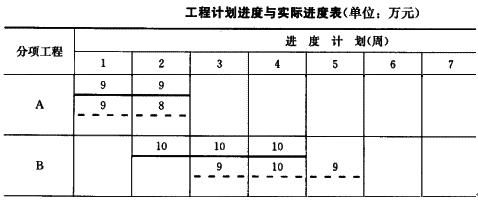

  某工程的計劃進度與實際進度如下表所示,表中粗實線表示計劃進度(進度線上方的數據為每周計劃完成工作預算成本),粗虛線表示實際進度(進度線上方的數據位每周實際發生成本)。假定各分項工程每周計劃完成總工程量和實際完成的總工程量相等,且進度勻速進展。

  建筑

  建筑

  問題:

 ?。?)計算每周成本數據,并將結果填入下表中。

  成本數據表(單位:萬元)

項目 成本數
  1   2   3   4   5
每周擬完工程預算成本
擬完工程預算成本累計
每周已完工程實際成本
已完工程實際成本累計
每周已完工程預算投資
已完工程預算成本累計
  成本數據
1 2 3 4 5 6
BCWS 9 9+10=19 10 10 0
累計 9 28 38 48 48
ACWP 9 8 9 10 9
累計 9 17 26 36 45
BCWS 9 9 10 10 10
累計 9 18 28 38 48

 ?。?)分析第4周末的成本偏差CV和進度偏差SV

  分析:

 ?。?)CV=BCWP-ACWP=(9+9+10+10)-(9+8+9+10)=2>0節約

  SV=BCWP-BCWS=(9+9+10+10)-(9+19+10+10)=-10<0拖后

建設工程教育網整理
