調制冷底子油的瀝青,是牌號為30號甲建筑石油瀝青。熬制前,將瀝青打成1.5kg以下的小塊,放入干凈的瀝青鍋中,逐步升溫和攪拌,并使溫度保持在180~200℃范圍內(最高不超過220℃),一般應在這種溫度下熬制1.5~2.5小時,直到不產生汽泡,即表示脫水完畢。按配合比將冷卻至100~120℃的脫水瀝青緩緩倒入計量好的無鉛汽油中,并不斷攪拌至完全均勻混合為止。
在清理管道表面后24小時內刷冷底子油,涂層應均勻,厚度為0.1~0.15mm。
3.3.3.2瀝青瑪?shù)壑呐浜媳龋簽r青∶高嶺土=3∶1。

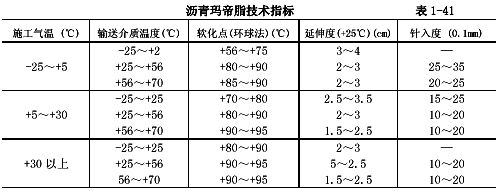

瀝青應采用30號甲建筑石油瀝青或30甲與10號建筑石油瀝青的混合物。將溫度在180~200℃的脫水瀝青逐漸加入干燥并預熱到120~140℃的高嶺土中,不斷攪拌,使其混合均勻。然后測定瀝青瑪?shù)壑能浕c、延伸度、針入度等三項技術指標,達到表1-41中的規定時為合格。

涂沫瀝青瑪?shù)壑瑫r,其溫度應保持在160~180℃,施工氣溫高于30℃時,溫度可降低到150℃。熱瀝青瑪?shù)壑瑧吭诟稍锴鍧嵉睦涞鬃佑蛯由,涂層要均勻。最內層瀝青瑪?shù)壑缬萌斯せ虬霗C械化涂沫時,應分成二層,每層各厚1.5~2mm.
3.3.3.3防水卷材一般采用礦棉紙油氈或浸有冷底子油的玻璃網布,呈螺旋形纏包在熱瀝青瑪?shù)壑瑢由,每圈之間允許有不大于5mm的縫隙或搭邊,前后兩卷材的搭接長度為80~100mm,并用熱瀝青瑪?shù)壑瑢⒔宇^粘合。
3.3.3.4纏包牛皮紙時,每圈之間應有15~20mm搭邊,前后兩卷的搭接長度不得小于100mm,接頭用熱瀝青瑪?shù)壑蚶涞鬃佑驼澈。牛皮紙也可用聚氯乙烯塑料布或沒有冷底子油的玻璃網布帶代替。
3.3.3.5制作特強防腐層時,兩道防水卷材的纏繞方向宜相反。
3.3.3.6已做了防腐層的管子在吊運時,應采用軟吊帶或不損壞防腐層的繩索,以免損壞防腐層。管子下溝前,要清理管溝,使溝底平整,無石塊、磚瓦或其它雜物。上層如很硬時,應先在溝底鋪墊100mm松軟細土,管子下溝后,不許用撬杠移管,更不得直接推管下溝。
3.3.3.7防腐層上的一切缺陷,不合格處以及檢查和下溝時弄壞的部位,都應在管溝回填前修補好,回填時,宜先用人工回填一層細土,埋過管頂,然后再用人工或機械回填。
4質量標準
4.1保證項目:
4.1.1埋地管道的防腐層應符合以下規定:
材質和結構符合設計要求和施工規范規定。卷材與管道以及各層卷材間粘貼牢固,表面平整,無皺折、空鼓、滑移和封口不嚴等缺陷。
檢驗方法:觀察或切開防腐層檢查。
4.1.2管道、箱類和金屬支架涂漆應符合以下規定:
油漆種類和涂刷遍數符合設計要求,附著良好,無脫皮、起泡和漏涂,漆膜厚度均勻,色澤一致,無流墜及污染現象。
檢驗方法:觀察檢查。
5成品保護
5.1已做好防腐層的管道及設備之間要隔開,不得粘連,以免破壞防腐層。
5.2刷油前先清理好周圍環境,防止塵土飛揚,保持清潔,如遇大風、雨、霧、雪不得露天作業。
5.3涂漆的管道、設備及容器,漆層在干燥過程中應防止凍結、撞擊、震動和溫度劇烈變化。
6應注意的質量問題
6.1管材表面脫皮、返銹。主要原因是管材除銹不凈。
6.2管材、設備及容器表面油漆不均勻,有流墜或有漏涂現象,主要是刷子沾油漆太多和刷油不認真。
7質量記錄
7.1防銹漆、面漆、瀝青豚稀釋劑等材料應有出廠合格證。
7.2應有進場的驗收記錄。
7.3管道及設備防腐前的預檢記錄。
7.4完工后的驗收記錄。
附件下載:管道設備防腐施工工藝標準
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
